Di dời hạ tầng kỹ thuật phục vụ cao tốc Biên Hòa - Vũng Tàu

Ngày 7/5, Ban Quản lý dự án huyện Long Thành (huyện Long Thành, tỉnh Đồng Nai) cho biết đang tập trung các nguồn lực để di dời hệ thống hạ tầng kỹ thuật phục vụ cao tốc Biên Hòa - Vũng Tàu.

Chú thích ảnh

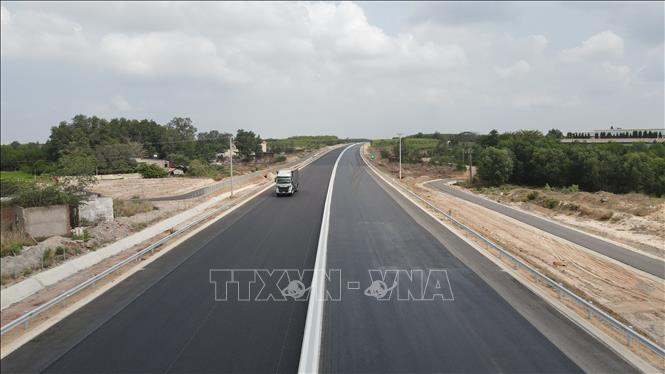

Cao tốc Biên Hòa - Vũng Tàu. Ảnh tư liệu: Huỳnh Sơn/TTXVN

Theo Ban Quản lý dự án huyện Long Thành, cao tốc Biên Hòa - Vũng Tàu đoạn qua huyện Long Thành có khoảng 50 vị trí giao cắt với hệ thống hạ tầng kỹ thuật, chủ yếu là đường điện trung, hạ thế, đường điện cao thế (220kV, 110kV) và 1 vị trí đường điện 500kV. Đến nay, các đơn vị đã di dời được khoảng 60% đường điện trung, hạ thế, cuối tháng 5 này việc di dời hệ thống điện trung, hạ thế sẽ hoàn thành.

Với đường điện 500 kV, hiện đã có lịch cắt điện và hoàn thành di dời giữa tháng 5 này. Riêng đường điện cao thế đã cơ bản đào xong móng, dựng trụ tại những vị trí người dân bàn giao mặt bằng. Còn một vài vị trí móng trụ người dân chưa nhận tiền bồi thường, ngành chức năng đang thương lượng, vận động để người dân sớm bàn giao đất. Phấn đấu tháng 6 tới hoàn thành di dời toàn bộ hệ thống hạ tầng kỹ thuật phục vụ cao tốc Biên Hòa - Vũng Tàu. Ban Quản lý dự án huyện Long Thành đang phối hợp chặt chẽ với các nhà thầu, ưu tiên di dời hạ tầng tại những vị trí cần gấp mặt bằng để thi công.

Theo Trung tâm Phát triển quỹ đất tỉnh Đồng Nai, hiện đơn vị đang huy động hàng chục nhân lực, máy móc di dời hệ thống hạ tầng kỹ thuật phục vụ cao tốc Biên Hòa - Vũng Tàu. Trong số đó, hệ thống cấp nước đã cơ bản hoàn thành đào mương ống, đang lắp đặt đường ống. Đường điện cao thế, trung, hạ thế đang đào móng, dựng trụ. Dự kiến cuối tháng 5 hoàn thành di dời hệ thống cấp nước và đường điện trung, hạ thế, tháng 6 tới di dời xong đường điện cao thế.

Cao tốc Biên Hòa - Vũng Tàu có chiều dài hơn 54 km; trong đó, đoạn qua thành phố Biên Hòa, huyện Long Thành, tỉnh Đồng Nai dài trên 34 km. Việc giải phóng mặt bằng phục vụ dự án đoạn qua huyện Long Thành do huyện Long Thành thực hiện, đoạn qua thành phố Biên Hòa do Trung tâm Phát triển quỹ đất tỉnh Đồng Nai thực hiện. Đến nay, Đồng Nai đã hoàn thành thu hồi đất phục vụ cao tốc Biên Hòa - Vũng Tàu; phấn đấu cuối tháng 6/2025 di dời xong hệ thống hạ tầng kỹ thuật.

Công Phong (TTXVN)
Cơ bản hoàn thành giải phóng mặt bằng cao tốc Biên Hòa – Vũng Tàu
Cơ bản hoàn thành giải phóng mặt bằng cao tốc Biên Hòa – Vũng Tàu

Ngày 16/4, Trung tâm Phát triển quỹ đất Đồng Nai cho biết, sau khoảng 2 tháng tuyên truyền, vận động, đến nay cao tốc Biên Hòa - Vũng Tàu đoạn qua địa bàn thành phố Biên Hòa đã cơ bản hoàn thành giải phóng mặt bằng; hầu hết người dân đã tháo dỡ nhà cửa, công trình, nhường đất phục vụ dự án.

Chia sẻ:

doanh nghiệp - Sản phẩm - Dịch vụ

Các đơn vị thông tin của TTXVN
