Đốc thúc tiến độ dự án đường dây 220kV Bắc Giang - Lạng Sơn

Ngày 22/9, ông Nguyễn Đức Tuyển, Giám đốc Ban Quản lý dự án công trình điện miền Trung (CPMB) cùng đoàn kiểm tra công trường và làm việc với các nhà thầu thi công Dự án đường dây 220 kV Bắc Giang - Lạng Sơn.
Chú thích ảnh

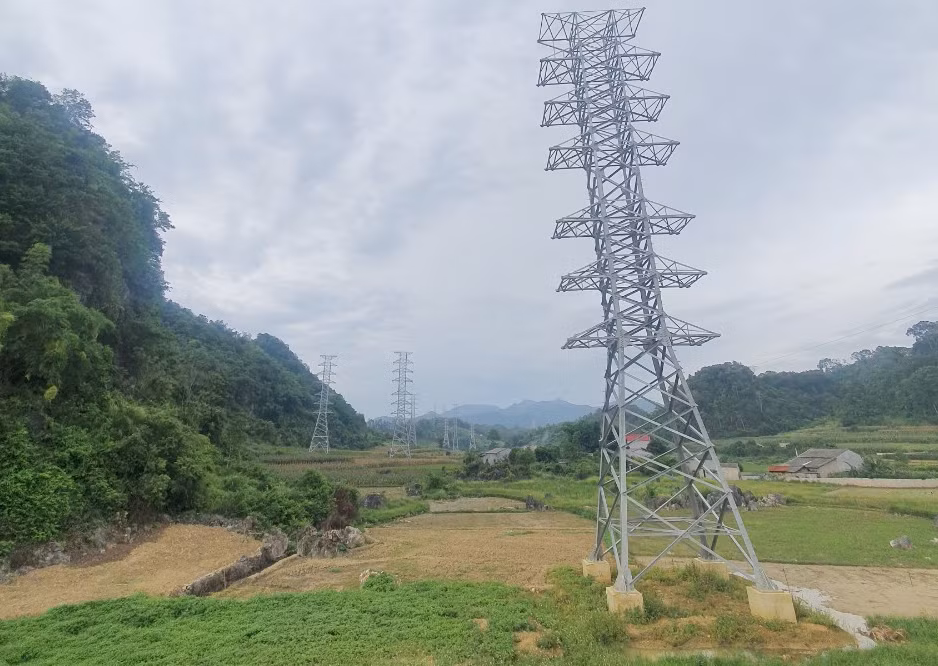

Đốc thúc thi công Dự án đường dây 220 kV Bắc Giang - Lạng Sơn. Ảnh: evn.com.vn

Dự án có chiều dài toàn tuyến là 101,6 km, từ Trạm biến áp 220 kV Bắc Giang (hiện có) đến trạm biến áp 220 kV Lạng Sơn (xây dựng mới), bao gồm 236 vị trí móng và 80 khoảng néo.

Tuyến đường dây đi trên địa phận các huyện Lạng Giang, Lục Nam, Lục Ngạn và thành phố Bắc Giang (tỉnh Bắc Giang); các huyện Hữu Lũng, Chi Lăng, Cao Lộc, Thành phố Lạng Sơn (tỉnh Lạng Sơn). Dự án được khởi công ngày 10/12/2017, theo kế hoạch hoàn thành vào quý IV/2022.

Tính đến nay, dự án đã bàn giao mặt bằng 233/236 vị trí móng, còn 3 vị trí chưa bàn giao; trong đó huyện Hữu Lũng - Lạng Sơn còn vướng 2 vị trí. Địa phương đã hoàn thiện phê duyệt phương án bồi thường; theo cam kết của địa phương sẽ hoàn thiện trả tiền bàn giao dự kiến từ 25/9 - 25/10/2022 (trong trường hợp phải cưỡng chế).

Huyện Chi Lăng - Lạng Sơn còn vướng 1 vị trí, CPMB đang phối hợp với cơ quan chức năng để thực hiện các thủ tục liên quan đến mặc bằng, dự kiến bàn giao trong tháng 10/2022.

Phần hành lang tuyến đã bàn giao 46/80 khoảng néo. Theo kế hoạch, địa phương bàn giao 25 khoảng néo trong tháng 9/2022 và bàn giao các khoảng néo còn lại trong tháng 10/2022.

Về tiến độ thi công, đến nay, dự án đã hoàn thành đúc móng được 231/236 vị trí, dựng cột đã hoàn thành 222/236 vị trí, kéo dây hoàn thành 25/80 khoảng néo (tương đương 23,2 km/101,4 km).

Theo kế hoạch, dự án hoàn thành kéo dây 7 khoảng néo trong tháng 9/2022 (tương đương 12,36 km), hoàn thành kéo dây 33 khoảng néo trong tháng 10/2022, hoàn thành kéo dây 10 khoảng néo trong tháng 11/2022 (tương đương 27,7 km). Hoàn thành kéo dây 5 khoảng néo cuối cùng trong tháng 12/2022 (tương đương 6,99 km).

Tại buổi làm việc, lãnh đạo CPMB yêu cầu nhà thầu xây lắp cử chỉ huy trưởng và lãnh đạo Công ty thường xuyên có mặt trên công trường để điều hành và xử lý các vướng mắc nếu có. Hiện công tác kéo dây, dựng cột của đơn vị thi công chậm hơn so với kế hoạch, vì vậy CPMB yêu cầu các nhà thầu tăng cường nhân lực dựng vị trí cột còn lại và đẩy nhanh kéo dây các khoảng néo đã bàn giao; phối hợp CPMB lên kế hoạch triển khai bảo vệ thi công các khoảng néo còn vướng mắc trong tháng 10/2022.

Hành lang tuyến đã được đền bù, vì vậy, CPMB đề nghị đơn vị thi công tích cực vận động các hộ dân để triển khai hoàn thiện đào rải tiếp địa. Đối với các vị trí địa hình không thể đào, các hộ dân ngăn cản không cho thi công cần có báo cáo để CPMB, tư vấn thiết kế có phương án xử lý.

Tại buổi làm việc, ông Nguyễn Đức Tuyển, Giám đốc CPMB cho biết, đây là dự án cấp bách nhằm đảm bảo điện cho tỉnh Bắc Giang và Lạng Sơn trong thời gian tới.

Chính vì tính cấp bách của dự án, CPMB phân công tân Phó Giám đốc CPMB - Nguyễn Văn Tình là cán bộ trẻ, có nhiều năng lực và nhiệt huyết với công việc trực tiếp chỉ huy tại công trường. Giám đốc CPMB đề nghị Phó Giám đốc Nguyễn Văn Tình tiếp tục bám sát chính quyền địa phương để tháo gỡ vướng mắc mặt bằng dự án. Cùng với đó, đốc thúc nhà thầu thi công đẩy nhanh tiến độ để đưa dự án hoàn thành vào cuối năm 2022.

Đức Dũng (TTXVN)

Dành cho bạn

Online Friday 2026 mở rộng cơ hội kinh doanh số cho doanh nghiệp Việt Nam

Online Friday 2026 mở rộng cơ hội kinh doanh số cho doanh nghiệp Việt Nam

Online Friday 2026 hướng đến thu hẹp khoảng cách tiếp cận thương mại điện tử giữa các địa phương, doanh nghiệp và người tiêu dùng. Chương trình kết hợp kích cầu mua sắm với hỗ trợ kỹ năng số, tư vấn kinh doanh và nâng cao hiểu biết pháp luật, góp phần xây dựng thị trường minh bạch, an toàn.

Huế: Khởi công xây dựng 1.680 căn nhà ở xã hội

Huế: Khởi công xây dựng 1.680 căn nhà ở xã hội

Ngày 14/11, tại phường Phong Thái, thành phố Huế, Liên danh Công ty cổ phần DICERA Holdings, Công ty Trách nhiệm hữu hạn Xây dựng và Đầu tư Thuận An đã tổ chức Lễ khởi công Dự án nhà ở xã hội (dự án).

Siết chống buôn lậu, gian lận thương mại dịp cuối năm

Siết chống buôn lậu, gian lận thương mại dịp cuối năm

Trước nguy cơ buôn lậu, gian lận thương mại và hàng giả gia tăng vào dịp cuối năm, đặc biệt trước, trong và sau Tết Nguyên đán Đinh Mùi 2027, các lực lượng chức năng đang triển khai đợt cao điểm kiểm tra, kiểm soát trên nhiều tuyến, địa bàn.

TP Hồ Chí Minh khoan khảo sát địa chất tuyến metro dài 34 km hướng về Tây Ninh.

Khoan khảo sát địa chất tuyến metro hơn 102.500 tỷ đồng

Nhiều tổ thi công đang triển khai khoan khảo sát địa chất dọc đường Lê Quang Đạo (Quốc lộ 22 cũ), qua địa bàn các xã Bà Điểm, Xuân Thới Sơn (TP Hồ Chí Minh), phục vụ dự án kéo dài tuyến metro số 2 từ Tham Lương đến khu vực giáp ranh tỉnh Tây Ninh.
