Trạm biến áp 220kV Mường Tè được nâng công suất lên 750MVA

Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án Truyền tải điện (NPTPMB) đã phối hợp với các đơn vị liên quan đóng điện dự án lắp máy biến áp 220kV thứ 3 trạm biến áp 220kV Mường Tè (tỉnh Lai Châu).
Chú thích ảnh

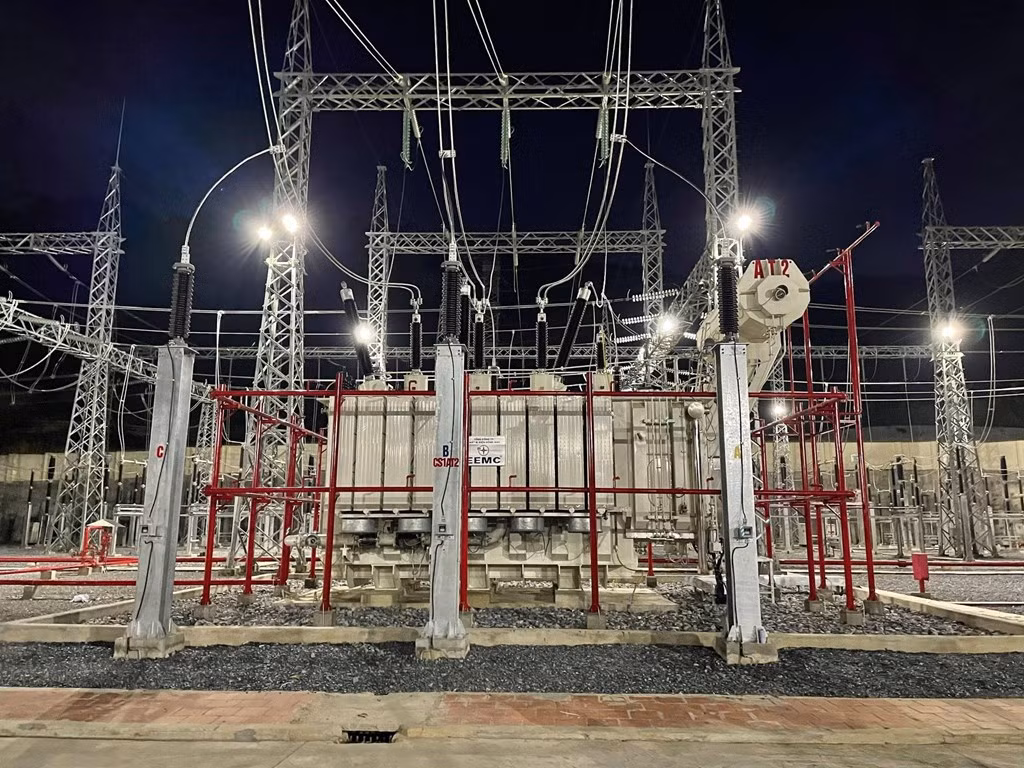

Trạm biến áp 220 kV Mường Tè. Ảnh minh họa: Đức Dũng/BNEWS/TTXVN

Dự án lắp máy biến áp 220kV thứ 3 trạm biến áp 220kV Mường Tè có quy mô: Lắp đặt 1 máy biến áp AT3 220/110/22kV-250MVA; lắp đặt thiết bị cho 1 ngăn lộ tổng 220kV của máy biến áp AT3; lắp đặt thiết bị cho 5 ngăn lộ (1 ngăn lộ tổng 110kV máy biến áp AT3, 2 ngăn phân đoạn, 1 ngăn liên lạc, 1 ngăn mạch vòng); trang bị hệ thống điều khiển, bảo vệ và đo lường, thông tin liên lạc và SCADA phù hợp quy định của Tập đoàn Điện lực Việt Nam (EVN), EVNNPT, tuân thủ theo Quy phạm trang bị điện và các quy định hiện hành. Sau khi hoàn thành, trạm biến áp 220kV Mường Tè được nâng công suất lên 750MVA.

Dự án được khởi công ngày 30/6/2025, kế hoạch đóng điện vào quý II/2026. Tuy nhiên, với tính chất cấp bách của dự án, EVN yêu cầu hoàn thành trong tháng 10/2025.

Ông Lê Tuấn Anh - Phó Giám đốc NPTPMB cho biết, quá trình triển khai dự án gặp nhiều khó khăn thách thức do khu vực Mường Tè thường xuyên mưa lũ, cùng với đó thời gian triển khai gấp rút, thi công trong điều kiện trạm biến áp đang mang điện.

Đây là áp lực lớn đối với NPTPMB, tuy nhiên với sự chỉ đạo sát sao của lãnh đạo EVNNPT, cùng với sự nỗ lực, quyết tâm của các đơn vị tham gia dự án với tinh thần “làm việc 3 ca, 4 kíp, xuyên lễ, xuyên Tết, xuyên ngày nghỉ”, dự án đã hoàn thành đáp ứng đúng tiến độ Tập đoàn giao.

Dự án sau khi hoàn thành có ý nghĩa rất quan trọng nhằm giải tỏa tối ưu công suất nguồn thủy điện trong khu vực tỉnh Lai Châu lên hệ thống điện quốc gia; tăng cường khả năng liên kết lưới, giảm tổn thất công suất, nâng cao độ an toàn, tin cậy và ổn định khi vận hành hệ thống điện khu vực và quốc gia; tạo lợi nhuận cho nhà đầu tư, tạo việc làm cho người lao động; góp phần tăng thu ngân sách cho nhà nước, thúc đẩy phát triển kinh tế - xã hội địa phương. Dự án cũng góp phần hạn chế tổn thất công suất trong lưới truyền tải, tăng hiệu quả sản xuất kinh doanh của EVN và EVNNPT,  đảm bảo cung cấp điện ổn định cho khu vực Tây Bắc.

Văn Giáp (TTXVN)

Dành cho bạn

Online Friday 2026 mở rộng cơ hội kinh doanh số cho doanh nghiệp Việt Nam

Online Friday 2026 mở rộng cơ hội kinh doanh số cho doanh nghiệp Việt Nam

Online Friday 2026 hướng đến thu hẹp khoảng cách tiếp cận thương mại điện tử giữa các địa phương, doanh nghiệp và người tiêu dùng. Chương trình kết hợp kích cầu mua sắm với hỗ trợ kỹ năng số, tư vấn kinh doanh và nâng cao hiểu biết pháp luật, góp phần xây dựng thị trường minh bạch, an toàn.

Huế: Khởi công xây dựng 1.680 căn nhà ở xã hội

Huế: Khởi công xây dựng 1.680 căn nhà ở xã hội

Ngày 14/11, tại phường Phong Thái, thành phố Huế, Liên danh Công ty cổ phần DICERA Holdings, Công ty Trách nhiệm hữu hạn Xây dựng và Đầu tư Thuận An đã tổ chức Lễ khởi công Dự án nhà ở xã hội (dự án).

Siết chống buôn lậu, gian lận thương mại dịp cuối năm

Siết chống buôn lậu, gian lận thương mại dịp cuối năm

Trước nguy cơ buôn lậu, gian lận thương mại và hàng giả gia tăng vào dịp cuối năm, đặc biệt trước, trong và sau Tết Nguyên đán Đinh Mùi 2027, các lực lượng chức năng đang triển khai đợt cao điểm kiểm tra, kiểm soát trên nhiều tuyến, địa bàn.

TP Hồ Chí Minh khoan khảo sát địa chất tuyến metro dài 34 km hướng về Tây Ninh.

Khoan khảo sát địa chất tuyến metro hơn 102.500 tỷ đồng

Nhiều tổ thi công đang triển khai khoan khảo sát địa chất dọc đường Lê Quang Đạo (Quốc lộ 22 cũ), qua địa bàn các xã Bà Điểm, Xuân Thới Sơn (TP Hồ Chí Minh), phục vụ dự án kéo dài tuyến metro số 2 từ Tham Lương đến khu vực giáp ranh tỉnh Tây Ninh.
