Tăng tốc các dự án cấp điện cho miền Nam

Năm nay, nhu cầu sử dụng điện của các ngành sản xuất kinh doanh có thể tăng cao so với dự kiến. Việc hoàn thành đúng tiến độ các dự án cấp bách cấp điện cho miền Nam được đánh giá vô cùng ý nghĩa.

Năm nay, nhu cầu sử dụng điện của các ngành sản xuất kinh doanh có thể tăng cao so với dự kiến. Việc hoàn thành đúng tiến độ các dự án cấp bách cấp điện cho miền Nam được đánh giá vô cùng ý nghĩa.

Tăng tốc các dự án cấp điện cho miền Nam ảnh 1

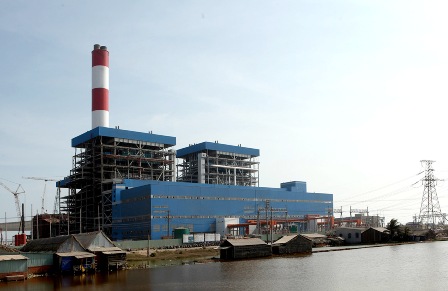

Nhà máy Nhiệt điện Duyên Hải 1. Ảnh: Ngọc Hà - TTXVN

Theo Tập đoàn Điện lực Việt Nam (EVN), hệ thống điện Việt Nam hiện nay có tổng công suất lắp đặt là 34.000 MW trong khi nhu cầu là 26.000 MW. Như vậy, hệ thống điện đã có dự phòng về công suất phát điện. Riêng đối với khu vực miền Nam hiện nay và những năm tiếp theo chưa cân đối được cung cầu nên vẫn phải đầu tư xây dựng thêm nhiều nhà máy điện nữa, trong đó có các cụm nhà máy điện Trung tâm Điện lực Duyên Hải.

Ông Đặng Phan Tường, Chủ tịch Hội đồng thành viên Tổng công ty Truyền tải điện Quốc gia (NPT) cho biết, để đảm bảo cung cấp điện cho khu vực miền Nam, theo chỉ đạo của EVN, từ năm 2012 đến nay, NPT đã thực hiện nhiều giải pháp và nhiều dự án trọng điểm cấp bách đảm bảo cấp điện cho miền Nam. Riêng năm 2014, NPT đã đóng điện đưa vào vận hành 14 dự án trọng điểm cấp bách, đảm bảo cung cấp điện an toàn, ổn định cho miền Nam trong đó có TP Hồ Chí Minh. Cũng trong năm 2014, có 20% sản lượng điện tiêu thụ của miền Nam đã được truyền tải từ miền Bắc và miền Trung vào thông qua hệ thống truyền tải điện Quốc gia.

Đánh giá của ông Tường cho thấy, qua 3 năm triển khai thực hiện, NPT đã nâng khả năng truyền tải từ miền Bắc vào miền Trung 1.800 MW, từ miền Trung vào miền Nam là 2.600 MW và hiện tại là 3.100 MW. Ông Tường cũng dự báo, tỷ lệ truyền tải điện từ miền Bắc, miền Trung vào miền Nam sẽ tiếp tục tăng cao trong năm 2015.

Theo kế hoạch, năm 2015, Trung tâm Điện lực Duyên Hải sẽ hoàn thành phát điện 2 tổ máy với tổng công suất 1.245 MW. Năm 2016 sẽ tiếp tục đưa vào hoạt động thêm một tổ máy nữa. Đến năm 2017 sẽ tiếp tục đưa dần các tổ máy khác vào vận hành. Và như vậy, để giải phóng cụm điện Duyên Hải, trong năm 2014 - 2015, NPT phải tập trung hoàn thành 4 dự án trọng điểm với tổng mức đầu tư 7.211 tỷ đồng. Quy mô xây dựng 226 km đường dây 500 kV, gần 95 km đường dây 220 kV, đi qua địa bàn các tỉnh Trà Vinh, Vĩnh Long, Tiền Giang và Bến Tre.

Ông Đoàn Tấn Phong, Giám đốc Ban Quản lý dự án các công trình điện miền Nam cho biết, với tiến độ cấp bách, Ban đã chỉ đạo các nhà thầu tập trung cao độ, làm 3 ca liên tục, kể cả ngày nghỉ Tết. Sẽ có bộ phận hậu cần phục vụ anh em thi công trên công trường yên tâm ăn Tết, sau đó sẽ thay nhau nghỉ Tết.

Phó Tổng Giám đốc VNECO, Ngô Văn Cường, Nhà thầu thi công Trạm biến áp 500 kV Duyên Hải cho biết, toàn bộ phần xây dựng trạm sẽ kết thúc vào cuối tháng 3 tới, phần lắp đặt thiết bị 500 kV sẽ hoàn thành vào tháng 5/2015, đủ điều kiện nhận điện của Nhà máy điện Duyên Hải 2.

Trước mắt để đón điện từ Nhà máy điện Duyên Hải 2, trong quý 2 năm nay, sẽ phải hoàn thành đóng điện đường dây 220 kV Bến Tre - Mỏ Cày. Quý 3 đóng điện đường dây 220 kV Duyên Hải - Mỏ Cày. Qúy 4 đóng điện hai dự án còn lại là Trạm biến áp 500 kV Duyên Hải và đường dây 500 kV Nhiệt điện Duyên Hải - Mỹ Tho. “Hiện nay với tiến độ gấp, chúng tôi sẽ cố gắng hết sức đảm bảo 4 dự án này đi trước nguồn điện của Trung tâm Điện lực Duyên Hải”, ông Phong bày tỏ.

“Bên cạnh những dự án đảm bảo giải tỏa công suất các dự án nguồn điện, để tăng khả năng truyền tải, NPT còn có các dự án cải tạo nâng cấp, lắp tụ bù cho hệ thống 500 kV để tăng khả năng truyền tải điện khi các dự án nguồn điện vào chậm”, ông Đặng Phan Tường, Chủ tịch Hội đồng thành viên NPT cho biết.

Mai Phương
