Sớm giao mặt bằng để dựng cột, kéo dây dự án 500 kV mạch 3

Sáng 7/5, tại trụ sở Bộ Công Thương đã diễn ra cuộc họp giao ban các dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối. Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên, Phó trưởng Ban Thường trực Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng (Ban Chỉ đạo) chủ trì cuộc họp.
Chú thích ảnh

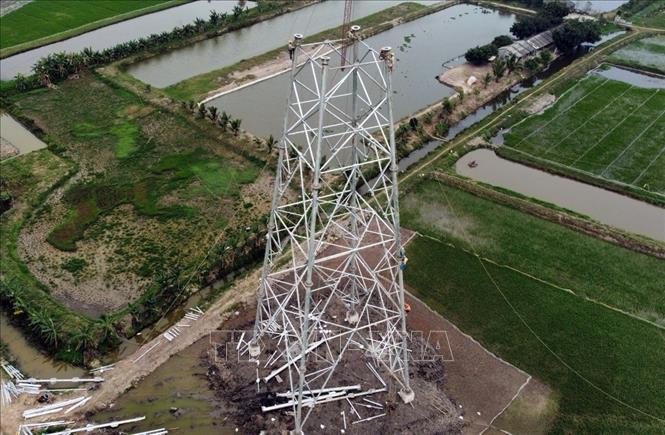

Dựng cột qua huyện Nga Sơn trên tuyến 500 KV mạch 3 đoạn Nhà máy Nhiệt điện Nam Định – Thanh Hóa. Ảnh minh họa: Huy Hùng/TTXVN

Còn nhiều khó khăn

Báo cáo tại cuộc họp, ông Nguyễn Anh Tuấn, Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) cho biết, đến nay, 4 Dự án đã thực hiện bàn giao mặt bằng được 1.177 (100%) vị trí móng cột và 377  (~75%) khoảng néo, còn 126 khoảng néo chưa bàn giao. Hai tỉnh đã hoàn thành bàn giao khoảng néo là Quảng Bình, Ninh Bình.

Còn lại 7 tỉnh chưa hoàn thành bàn giao khoảng néo là: Hà Tĩnh (còn 15/112 khoảng néo), Nghệ An (còn 29/88 khoảng néo), Thanh Hóa (còn 42/138 khoảng néo), Nam Định (còn 20/54 khoảng néo), Thái Bình (còn 10/47 khoảng néo), Hải Dương (còn 5/31 khoảng néo) và Hưng Yên (còn 5/14 khoảng néo).

Về cung cấp cột thép, tổng cộng có 75 gói thầu cung cấp cột thép, do 18 nhà thầu và liên doanh nhà thầu thực hiện, gồm 1.177 vị trí cột, tương ứng khoảng gần 139.000 tấn thép; trong đó, số cột thép sản xuất trong nước là 965 vị trí cột, tương đương khoảng 114.500 tấn thép; số cột thép nhập khẩu từ Trung Quốc là 212 vị trí cột, tương đương khoảng 24.500 tấn thép. Đến ngày 6/5/2024 đã bàn giao 520/1.177 vị trí cột, còn 657/1.177 vị trí cột chưa bàn giao.

Trong công tác thi công mới hoàn thành đúc móng được 1.005/1.177 vị trí; hoàn thành lắp dựng 256/1.177 vị trí cột; đang lắp dựng 181/1.177 vị trí cột; Hoàn thành kéo dây 6/503 khoảng néo.

Một trong những khó khăn hiện nay là công tác phê duyệt khung chính sách bồi thường, hỗ trợ tái định cư cho các tổ chức, hộ dân bị ảnh hưởng. Sau khi có góp ý của các bộ liên quan, ngày 24/4/2024, EVN có các văn bản gửi UBND 9 tỉnh có dự án đi qua xin ý kiến góp ý về dự thảo khung chính sách này nhưng đến nay mới có 4/9 tỉnh có văn bản góp ý/tham gia ý kiến; Còn 5 tỉnh chưa có góp ý, gồm: Quảng Bình, Nghệ An, Ninh Bình, Thái Bình, Hưng Yên.

Theo đánh giá của Bộ Công Thương, mặc dù đã đạt được nhiều kết quả tích cực song công tác thi công đường dây 500kV mạch 3 vẫn còn những khó khăn, thách thức.

Sớm tháo gỡ vướng mắc

Để hoàn thành đóng điện dự án theo đúng tiến độ được Thủ tướng Chính phủ giao, EVN/EVNNPT đang quyết liệt đôn đốc các nhà thầu xây dựng tập trung nhân lực, máy móc thi công sớm hoàn thành xây dựng móng cột và tổ chức thực hiện lắp dựng cột, rải căng dây dẫn theo tiến độ cam kết.

Cùng đó đôn đốc các nhà thầu cung cấp vật tư thiết bị (cột thép, dây dẫn, sứ, phụ kiện, cáp quang,...) khẩn trương hoàn thành công tác chế tạo và vận chuyển, bàn giao đến công trường để lắp dựng đồng bộ.

Theo kế hoạch, cả 4 dự án đường dây 500kV sẽ phấn đấu hoàn thành đúc móng đến 9/5; hoàn thành dựng cột từ 30/5 - 15/6; lắp đặt cách điện, phụ kiện và kéo dây đến 15/6/2024; công tác thí nghiệm, nghiệm thu, đóng điện từ ngày 15 - 30/6/2024.

Tuy nhiên, theo ông Nguyễn Anh Tuấn, khối lượng công việc còn khá lớn, thời gian gấp gáp, do đó rất cần sự vào cuộc của các cấp chính quyền địa phương.

Cụ thể, EVN/EVNNPT kiến nghị các tỉnh khẩn trương xem xét có ý kiến về dự thảo khung chính sách bồi thường, hỗ trợ, tái định cư để đơn vị tổng hợp, hoàn thiện, báo cáo Bộ Tài nguyên và Môi trường thẩm định, trình Thủ tướng Chính phủ xem xét, phê duyệt.

Ngoài ra, sớm phê duyệt phương án bồi thường phần mặt bằng móng cột và hàng lang an toàn để chủ đầu tư hoàn tất bồi thường cho người dân, doanh nghiệp.

Cùng đó, các tỉnh tiếp tục hỗ trợ, đẩy nhanh bàn giao các khoảng néo còn lại để chủ đầu tư thực hiện công tác rải, kéo dây dẫn (dự kiến bắt đầu thực hiện từ ngày 10/5/2024).

Phát biểu tại cuộc họp, Chủ tịch EVN Đặng Hoàng An bày tỏ mong muốn các địa phương tạo điều kiện cho chủ đầu tư thực hiện song song các thủ tục. Đặc biệt cần hỗ trợ trong việc giải quyết công tác đền bù giải phóng mặt bằng, hỗ trợ tái định cư, bàn giao mặt bằng các khoảng néo theo tiến độ chủ đầu tư đưa ra…

Giải quyết những khó khăn vướng mắc về giải phóng mặt bằng, Bộ trưởng Bộ Công Thương  Nguyễn Hồng Diên đề nghị các tỉnh chưa có ý kiến về khung chính sách bồi thường, hỗ trợ, tái định cư thì trong ngày mai cần hoàn thiện để EVN/EVNNPT, Bộ Tài nguyên và Môi trường hoàn thiện trình Thủ tướng Chính phủ xem xét, phê duyệt làm căn cứ hoàn thành công tác giải phóng mặt bằng.

Bộ trưởng Nguyễn Hồng Diên cũng đề nghị Bộ Tài nguyên và Môi trường phối hợp cùng các bộ, ngành sớm có ý kiến thẩm định Khung chính sách bồi thường, hỗ trợ giải phóng mặt bằng ngay khi EVN trình lại hồ sơ được hoàn thiện trên cơ sở ý kiến góp ý của các tỉnh để trình Thủ tướng Chính phủ xem xét, phê duyệt trước ngày 15/5/2024.

Đề nghị UBND các tỉnh các có dự án đi qua, tiếp tục đôn đốc, chỉ đạo các sở ngành, các địa phương của tỉnh tại nơi các dự án đi qua tăng cường tuyên truyền, vận động các hộ dân bàn giao các khoảng néo còn lại trước ngày 15/5/2024 để chủ đầu tư thực hiện công tác rải, kéo dây dẫn.

Đối với Bộ Nông nghiệp và Phát triển nông thôn, Bộ trưởng đề nghị tiếp tục phối hợp hỗ trợ EVN cũng như các đơn vị liên quan trong việc điều chỉnh các vị trí cột nằm trong phạm vi rừng tự nhiên.

Bộ trưởng yêu cầu EVN/EVNNPT tiếp tục tăng cường công tác kiểm tra, đôn đốc các Nhà thầu tập trung mọi nguồn lực để đẩy nhanh tiến độ thi công. Đồng thời thường xuyên kiểm tra, đôn đốc các nhà thầu cung cấp cột thép đẩy nhanh tiến độ sản xuất, vận chuyển…

Liên quan đến công tác thiết bị vật tư nhập khẩu, Bộ Công Thương đã có công điện, công hàm gửi Thương vụ của 3 nước Nga, Ấn Độ, Trung Quốc cũng như Đại sứ quán của 3 nước để tạo thuận lợi cho việc tìm kiếm nguồn hàng nhập khẩu; trong đó có các cột thép, cấu kiện, do vậy đề nghị EVN, EVNNPT theo dõi sát sao việc nhập khẩu, quá trình di chuyển, vận chuyển thiết bị nhập khẩu về Việt Nam…

Đức Dũng (TTXVN)
