Phấn đấu đưa điện lưới Quốc gia đến đảo Lý Sơn vào tháng 10

Tiến độ thực hiện Dự án cấp điện lưới quốc gia bằng cáp ngầm cho huyện đảo Lý Sơn, tỉnh Quảng Ngãi đang đảm bảo đúng kế hoạch đề ra, phấn đấu tháng 10/2014 toàn bộ dự án sẽ hoàn thành, đưa điện lưới quốc gia ra đảo phục vụ nhân dân Lý Sơn.
Theo Tổng Công ty Điện lực miền Trung, đến nay, tiến độ thực hiện Dự án cấp điện lưới quốc gia bằng cáp ngầm cho huyện đảo Lý Sơn, tỉnh Quảng Ngãi đang đảm bảo đúng kế hoạch đề ra. Đơn vị này phấn đấu tháng 10/2014 toàn bộ dự án sẽ hoàn thành, đưa điện lưới quốc gia ra đảo phục vụ nhân dân Lý Sơn.Dự án cấp điện lưới quốc gia bằng cáp ngầm cho huyện đảo Lý Sơn gồm 14 gói thầu. Trong đó, phần cáp ngầm xuyên biển được coi là gói thầu quan trọng nhất.Ngày 28/02/2014, chủ đầu tư là Tổng công ty Điện lực miền Trung (EVNCPC) và Liên danh Prysmian - Thái Dương đã ký kết hợp đồng thực hiện gói thầu 01/EPC-LS bao gồm hạng mục: thiết kế, cung cấp vật tư thiết bị, thi công lắp đặt tuyến cáp ngầm 22kV xuyên biển và đào tạo, chuẩn bị sản xuất dự án cấp điện từ hệ thống điện quốc gia cho huyện đảo Lý Sơn. Giá trị hợp đồng là 23.385.445 USD theo hình thức đấu thầu quốc tế hạn chế.
Phấn đấu đưa điện lưới Quốc gia đến đảo Lý Sơn vào tháng 10 ảnh 1

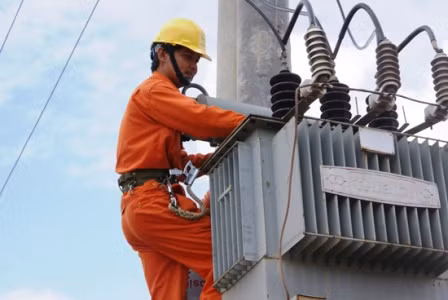

Cải tạo, nâng cấp lưới điện chuẩn bị tiếp nhận, vận hành điện cáp ngầm cung ứng cho Lý Sơn. Ảnh: baoquangngai.vn

Dự kiến 15/7/2014, đơn vị này sẽ sản xuất xong cáp và thử nghiệm tại nhà máy. Tuy nhiên, trong quá trình thi công, ở đoạn Km10 gặp vỉa đá lớn cao 12 m nên có sự điều chỉnh lệch tuyến để tránh vỉa đá này. Dự kiến, chiều dài tuyến tăng thêm khoảng 40m.Gói thầu thi công ngăn xuất tuyến và đường dây trên không có giá trị hợp đồng là 11,15 tỷ đồng với tiến độ thực hiện 180 ngày. Hiện gói thầu đã hoàn thành 40% khối lượng. Dự kiến, toàn bộ móng và cột bê tông sẽ hoàn thành trong tháng 5/2014, việc kéo dây lắp thiết bị kết thúc vào tháng 6/2014.Gói thầu thi công phần đường dây trên không trên đảo Lý Sơn đã thực hiện 48% khối lượng. Dự kiến cuối tháng 6/2014 sẽ hoàn thành công tác dựng trụ, kéo dây.Tổng công ty cũng cho biết trong 3 tháng 7, 8, 9/2014 sẽ thay toàn bộ 4.220 công tơ cơ trên đảo bằng công tơ điện tử phục vụ công tác đo đếm điện năng và dịch vụ khách hàng.Các gói thầu khác đã hoàn thành khảo sát, lập phương án và dự toán thực hiện, dự kiến hoàn thành trong tháng 6/2014.Dự án cấp điện lưới quốc gia bằng cáp ngầm cho huyện đảo Lý Sơn do Bộ Công Thương làm chủ quản đầu tư, Tập đoàn Điện lực Việt Nam (EVN) điều phối, Tổng công ty Điện lực miền Trung làm chủ đầu tư và đơn vị quản lý dự án là Ban QLDA điện nông thôn miền Trung (CREB).
Văn Sơn

Dành cho bạn

Mưa lũ gây nhiều thiệt hại, Quảng Trị khẩn trương ứng phó

Mưa lũ gây nhiều thiệt hại, Quảng Trị khẩn trương ứng phó

Mưa lớn do ảnh hưởng của áp thấp nhiệt đới đã gây ngập lụt, chia cắt nhiều khu vực trên địa bàn tỉnh Quảng Trị, làm hàng trăm nhà dân bị ngập, nhiều tuyến giao thông bị ảnh hưởng, một số diện tích sản xuất nông nghiệp, thủy sản và tài sản của người dân bị thiệt hại.

Thời tiết ngày 14/9: Bắc Bộ và Bắc Trung Bộ có mưa to

Thời tiết ngày 14/9: Bắc Bộ và Bắc Trung Bộ có mưa to

Theo Trung tâm Dự báo khí tượng thủy văn quốc gia, từ ngày 14–16/9, nhiều khu vực ở Bắc Bộ và Bắc Trung Bộ có mưa lớn kéo dài. Nam đồng bằng Bắc Bộ, Thanh Hóa đến phía Bắc Hà Tĩnh là trọng tâm mưa, tổng lượng có nơi vượt 500 mm.
